Giải Pháp Điều Khiển Biến Tần Cho Nhà Máy Xử Lý Rác Thải
Trong các nhà máy xử lý rác thải, máy nghiền, máy ép, băng tải, quạt hút và hệ thống phân loại thường phải làm việc liên tục trong điều kiện tải thay đổi. Rác có kích thước, độ cứng và độ ẩm không đồng đều nên động cơ dễ gặp tình trạng quá tải, kẹt máy, dòng khởi động cao hoặc vận hành không ổn định. Ứng dụng biến tần cho nhà máy xử lý rác thải là giải pháp giúp điều chỉnh tốc độ và mô-men động cơ theo từng công đoạn. Biến tần không chỉ hỗ trợ máy khởi động êm mà còn giúp kiểm soát quá trình nghiền, ép và vận chuyển rác linh hoạt hơn.

Đối với các hệ thống có tải nặng như máy nghiền rác công nghiệp hoặc máy ép rác, việc lựa chọn đúng công suất và cấu hình biến tần có ảnh hưởng trực tiếp đến độ ổn định của dây chuyền. Các dòng biến tần công nghiệp KEB là một trong những lựa chọn phù hợp cho những ứng dụng cần khả năng điều khiển mô-men, chịu quá tải và kết nối với hệ thống tự động hóa.
Vấn Đề Đặt Ra Của Nhà Máy Xử Lý Rác Thải
Dây chuyền xử lý rác thường tiếp nhận nhiều loại vật liệu khác nhau như rác sinh hoạt, nhựa, giấy, kim loại, gỗ, vải hoặc chất thải công nghiệp. Thành phần đầu vào thay đổi liên tục khiến tải trên động cơ không ổn định.
Máy nghiền có thể đang vận hành bình thường nhưng đột ngột gặp vật liệu cứng hoặc một lượng rác lớn đi vào buồng nghiền. Khi đó, mô-men tải tăng nhanh, dòng điện động cơ tăng cao và có nguy cơ làm hệ thống bảo vệ ngắt máy.
Một số vấn đề thường gặp trong nhà máy xử lý rác gồm:
- Dòng khởi động của động cơ lớn.
- Máy nghiền thường xuyên bị kẹt vật liệu.
- Động cơ nóng khi làm việc liên tục.
- Băng tải chạy quá nhanh hoặc không đồng bộ.
- Máy ép rác tạo lực ép không ổn định.
- Hệ thống phải dừng để xử lý sự cố nhiều lần.
- Các thiết bị cơ khí nhanh xuống cấp do khởi động và dừng đột ngột.
- Mức tiêu thụ điện năng chưa được kiểm soát phù hợp với tải thực tế.
Nếu động cơ được đóng trực tiếp vào lưới điện, tốc độ thường chỉ vận hành ở một mức cố định. Người vận hành khó điều chỉnh máy theo lượng rác đầu vào, trong khi việc đóng ngắt liên tục có thể tạo ra tác động lớn lên động cơ, hộp số, trục nghiền và hệ thống truyền động.
Đây là lý do nhiều doanh nghiệp lựa chọn lắp đặt biến tần cho các thiết bị quan trọng trong dây chuyền xử lý rác.

Giải Pháp Sử Dụng Biến Tần Cho Nhà Máy Xử Lý Rác Thải
Biến tần điều chỉnh tần số và điện áp cấp cho động cơ, từ đó kiểm soát tốc độ quay phù hợp với từng trạng thái vận hành. Thay vì luôn chạy ở tốc độ tối đa, động cơ có thể tăng hoặc giảm tốc theo lượng rác và yêu cầu của dây chuyền.
Một hệ thống biến tần nhà máy xử lý rác thải có thể được ứng dụng cho:
- Máy nghiền và máy băm rác.
- Máy ép rác, máy ép kiện.
- Băng tải cấp liệu và băng tải phân loại.
- Máy sàng và máy tách vật liệu.
- Quạt hút bụi, quạt thông gió.
- Bơm nước thải và bơm tuần hoàn.
- Hệ thống phối trộn hoặc cấp liệu.
- Thiết bị quay, đảo và phân loại rác.
- Lò đốt chất thải

Khi được cài đặt đúng, biến tần giúp động cơ tăng tốc theo đường đặc tính phù hợp, hạn chế dòng điện tăng đột ngột khi khởi động. Tốc độ băng tải cũng có thể được điều chỉnh để lượng rác đưa vào máy nghiền ổn định hơn, tránh tình trạng cấp liệu quá nhanh gây nghẹt máy.
Trong hệ thống tự động hóa, biến tần có thể nhận tín hiệu từ cảm biến, PLC hoặc bộ điều khiển trung tâm. Khi dòng động cơ tăng bất thường, hệ thống có thể giảm tốc độ cấp liệu, cảnh báo quá tải hoặc thực hiện chu trình xử lý kẹt theo chương trình đã thiết lập.

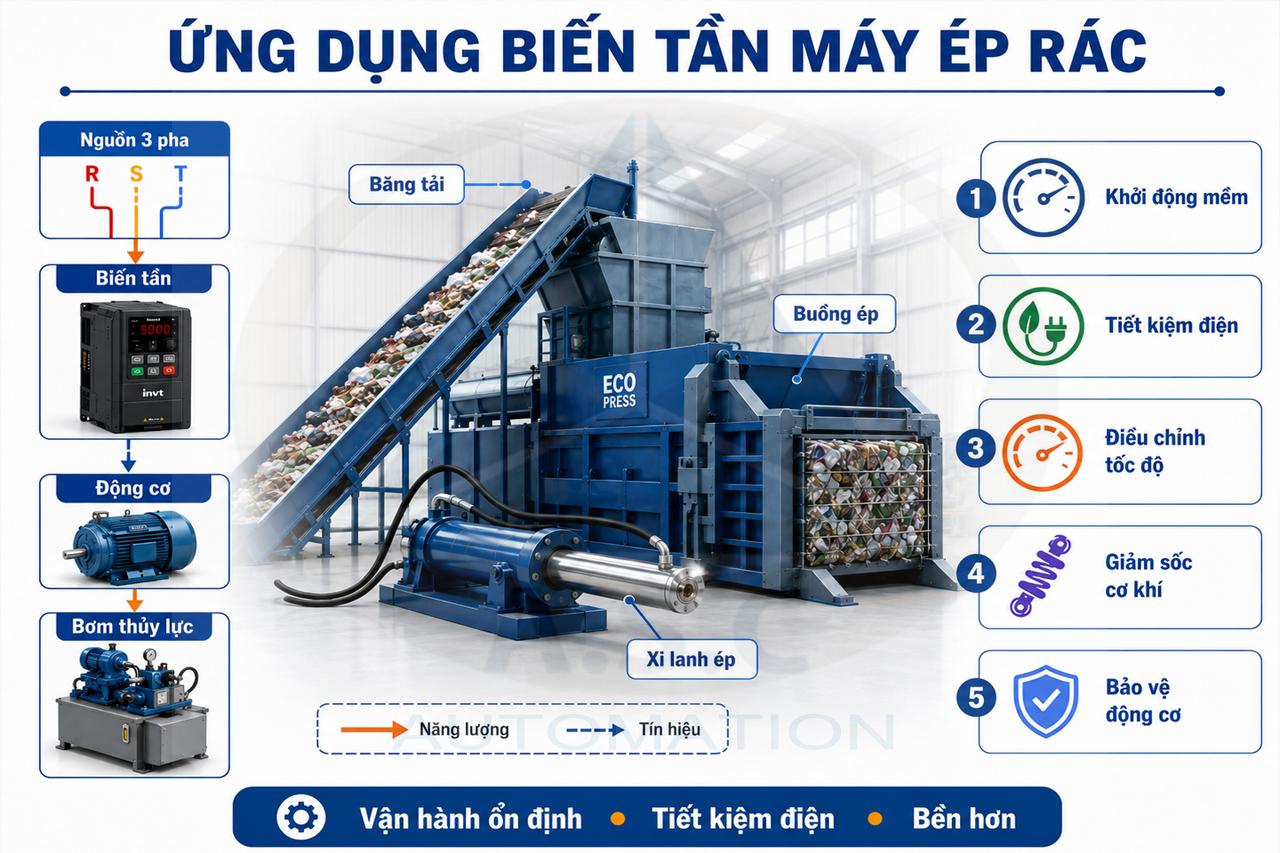

Ứng Dụng Biến Tần Máy Ép Rác
Máy ép rác và máy ép kiện cần lực ép lớn, đặc biệt ở giai đoạn cuối của chu trình. Tải động cơ có thể thay đổi đáng kể giữa lúc chạy không tải, bắt đầu ép và khi vật liệu được nén chặt. Biến tần máy ép rác giúp kiểm soát tốc độ động cơ theo từng giai đoạn. Máy có thể di chuyển nhanh khi tải nhẹ và giảm tốc khi áp suất hoặc lực ép tăng cao. Cách điều khiển này giúp chu trình ép ổn định, hạn chế va đập cơ khí và hỗ trợ bảo vệ động cơ khi tải vượt mức cài đặt.

Đối với hệ thống thủy lực, biến tần có thể điều chỉnh tốc độ động cơ bơm theo nhu cầu thực tế. Khi máy chưa thực hiện ép, động cơ không nhất thiết phải chạy liên tục ở tốc độ tối đa. Tuy nhiên, hiệu quả thực tế còn phụ thuộc vào cấu tạo hệ thống thủy lực, chu kỳ làm việc và phương án điều khiển.

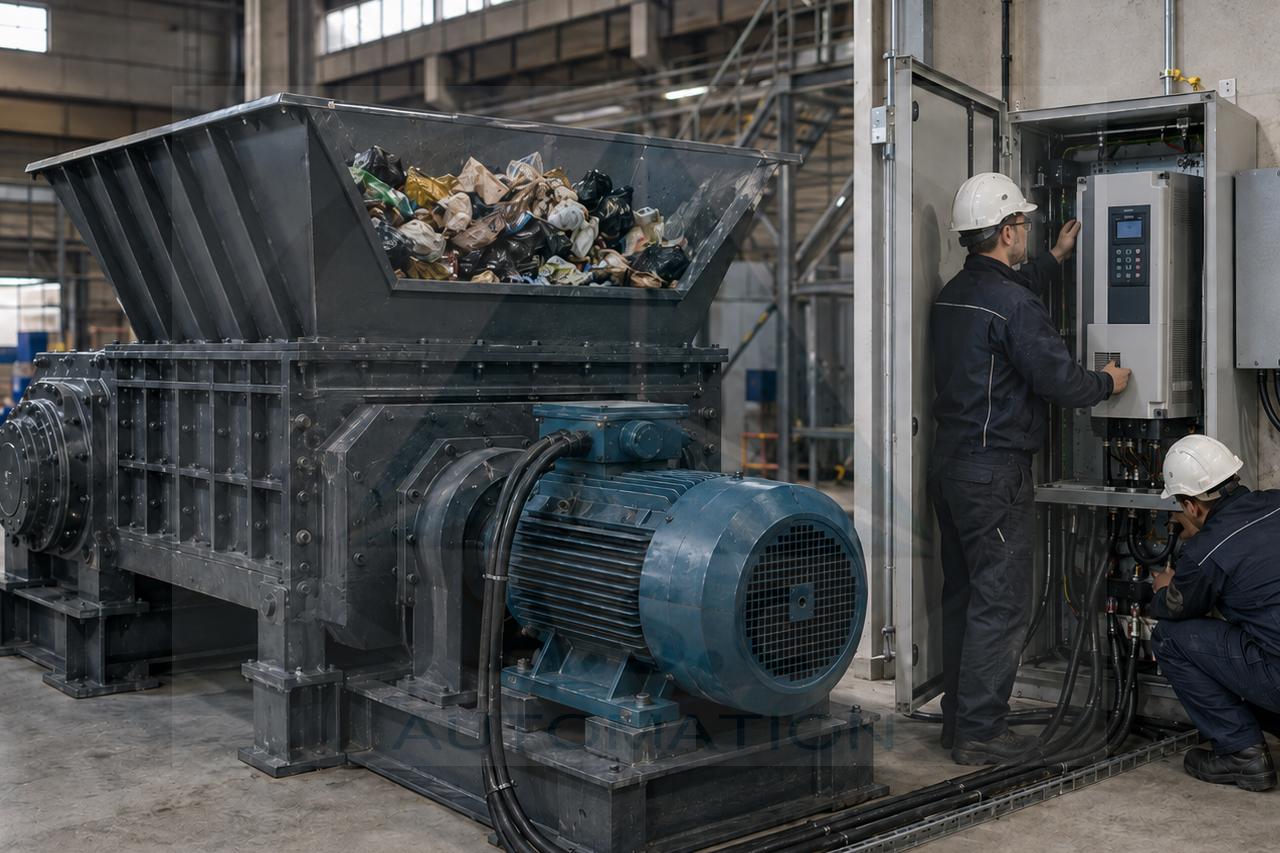

Lắp Đặt Biến Tần Cho Máy Nghiền Rác Công Nghiệp
Lắp đặt biến tần cho máy nghiền rác cần được tính toán kỹ hơn so với các tải bơm hoặc quạt thông thường. Máy nghiền là loại tải có mô-men lớn, tải biến động nhanh và thường xuất hiện các đỉnh quá tải khi gặp vật liệu cứng.
Đơn vị kỹ thuật cần kiểm tra đầy đủ công suất động cơ, dòng định mức, điện áp, tốc độ, kiểu đấu dây và đặc tính tải. Không nên chỉ chọn biến tần dựa trên công suất kW ghi trên nhãn động cơ. Với máy nghiền, dòng định mức và khả năng chịu quá tải của biến tần là những thông số đặc biệt quan trọng.

Các chức năng nên được xem xét khi lắp đặt biến tần cho máy nghiền rác gồm:
- Điều khiển mô-men ở tốc độ thấp.
- Giới hạn dòng điện và mô-men.
- Cảnh báo quá tải động cơ.
- Tăng tốc và giảm tốc theo thời gian cài đặt.
- Điều khiển đảo chiều để xử lý kẹt.
- Giám sát nhiệt độ động cơ.
- Kết nối PLC hoặc mạng truyền thông.
- Điều khiển phanh hoặc điện trở hãm khi cần thiết.
- Lưu lịch sử lỗi để phục vụ bảo trì.
Chu trình xử lý kẹt có thể được lập trình theo hướng dừng máy, đảo chiều trong một khoảng thời gian ngắn rồi chạy lại. Tuy nhiên, số lần đảo chiều, tốc độ và mô-men phải được thiết lập phù hợp với kết cấu cơ khí của máy nghiền. Việc đảo chiều không đúng có thể làm hỏng dao nghiền, trục, hộp số hoặc khớp nối.
Đối với những máy nghiền công suất lớn, giải pháp biến tần có thể được thiết kế theo dạng nhiều bộ công suất vận hành song song. KEB cho biết hệ thống SPOD của hãng cho phép kết nối tối đa ba bộ công suất COMBIVERT F6 để phục vụ các ứng dụng công suất cao, trong đó có nhà máy tái chế và máy nghiền rác.
Lợi Ích Khi Ứng Dụng Biến Tần KEB Trong Nhà Máy Xử Lý Rác Là Gì?
Điều khiển động cơ phù hợp với tải nặng
Dây chuyền xử lý rác cần biến tần có khả năng làm việc ổn định khi tải thay đổi nhanh. Dòng COMBIVERT F6 của KEB được thiết kế cho phạm vi công suất từ 2,2 kW đến 450 kW và có thể điều khiển nhiều công nghệ động cơ khác nhau. Đây là cơ sở để xây dựng giải pháp cho nhiều thiết bị trong cùng một nhà máy, từ băng tải đến máy nghiền công suất lớn.
Với các hệ thống hiện hữu sử dụng dòng KEB COMBIVERT F5, nhà sản xuất công bố dải công suất có thể đạt đến 900 kW tùy cấp điện áp và phiên bản. Dòng này cũng hỗ trợ nhiều chế độ điều khiển, giao tiếp truyền thông và chức năng điều khiển mô-men.

Hỗ trợ tải có mô-men và đỉnh quá tải cao
Máy nghiền rác không vận hành với tải cố định. Khi vật liệu cứng đi vào buồng nghiền, động cơ cần tạo mô-men lớn trong thời gian ngắn để duy trì hoạt động.
KEB phát triển các giải pháp F6 dành cho ứng dụng có tải cao và có cấu hình chịu quá tải lớn. Một số phiên bản Peak Power Drives được công bố có khả năng quá tải đến 200% trong 60 giây. Việc lựa chọn phiên bản cụ thể phải dựa trên dòng động cơ, chu kỳ tải và yêu cầu vận hành thực tế.
Khởi động và dừng máy êm hơn
Biến tần cho phép điều chỉnh thời gian tăng tốc và giảm tốc, giúp hạn chế tác động đột ngột lên hộp số, dây đai, khớp nối và trục nghiền. Máy không phải nhận toàn bộ mô-men ngay tại thời điểm khởi động như phương pháp đóng trực tiếp.
Khởi động êm đặc biệt cần thiết với những hệ thống có quán tính lớn hoặc thường xuyên phải dừng và chạy lại trong quá trình xử lý rác.
Điều chỉnh năng suất theo lượng rác đầu vào
Khi lượng rác ít, người vận hành có thể giảm tốc độ băng tải hoặc máy nghiền. Khi lượng rác tăng, hệ thống có thể nâng tốc độ trong giới hạn cho phép. Khả năng điều chỉnh này giúp dây chuyền hoạt động đồng bộ hơn. Máy nghiền không bị cấp liệu quá nhanh, còn các công đoạn phía sau có đủ thời gian tiếp nhận và phân loại vật liệu.
Hỗ trợ kết nối hệ thống tự động hóa
Biến tần KEB cung cấp nhiều lựa chọn truyền thông để kết nối với PLC và hệ thống điều khiển nhà máy. Tùy dòng sản phẩm và cấu hình, thiết bị có thể hỗ trợ các chuẩn như PROFINET, EtherCAT, CANopen hoặc EtherNet/IP. Thông qua kết nối truyền thông, bộ điều khiển trung tâm có thể theo dõi tốc độ, dòng điện, mô-men, trạng thái vận hành và mã lỗi. Dữ liệu này hỗ trợ phát hiện bất thường và lập kế hoạch bảo trì.
Hỗ trợ chẩn đoán và cài đặt thông số
Phần mềm COMBIVIS 6 được sử dụng để cài đặt, quản lý và chẩn đoán các bộ điều khiển truyền động. Phần mềm cũng hỗ trợ cập nhật firmware cho các dòng F6 và S6 cùng một số công cụ tính toán liên quan đến hiệu suất năng lượng. Việc lưu bộ thông số giúp kỹ thuật viên thuận tiện hơn khi thay thế thiết bị, phục hồi cấu hình hoặc kiểm tra nguyên nhân sự cố.
Có thể thu hồi năng lượng trong cấu hình phù hợp
Ở những thiết bị có quá trình giảm tốc thường xuyên hoặc phát sinh năng lượng tái sinh, hệ thống KEB COMBIVERT R6 có thể đưa năng lượng dư trở lại lưới điện thay vì tiêu tán hoàn toàn qua điện trở hãm. Nhà sản xuất cho biết giải pháp này có thể cải thiện cân bằng năng lượng và giảm nhiệt lượng so với phương án chỉ sử dụng điện trở hãm. Khả năng thu hồi năng lượng không cần thiết cho mọi máy nghiền hoặc máy ép rác. Đơn vị thiết kế phải đo đạc chu kỳ vận hành để đánh giá hiệu quả đầu tư trước khi áp dụng.
Quy Trình Lắp Đặt Biến Tần Cho Nhà Máy Xử Lý Rác Thải

Bước 1: Khảo sát hệ thống tại nhà máy
Kỹ thuật viên kiểm tra động cơ, tủ điện, nguồn cấp, thiết bị cơ khí và quy trình vận hành thực tế. Với máy nghiền, cần ghi nhận loại vật liệu, tần suất kẹt, thời gian hoạt động và mức dòng điện khi tải nặng.
Bước 2: Thu thập thông số động cơ
Các thông số cần thiết gồm công suất, dòng điện định mức, điện áp, tần số, tốc độ, hệ số công suất, kiểu đấu dây và chế độ làm việc. Nếu động cơ đã cũ hoặc nhãn thông số không còn rõ, nên đo dòng vận hành và kiểm tra tình trạng cách điện trước khi lựa chọn biến tần.
Bước 3: Lựa chọn biến tần và thiết bị phụ trợ
Biến tần được lựa chọn dựa trên dòng tải, khả năng quá tải, phương pháp điều khiển và môi trường lắp đặt. Tủ điện có thể cần bổ sung cuộn kháng, bộ lọc EMC, điện trở hãm, thiết bị bảo vệ, quạt làm mát hoặc cảm biến nhiệt. Nhà máy xử lý rác thường có nhiều bụi, độ ẩm và nhiệt độ môi trường cao. Vì vậy, biến tần nên được bố trí trong tủ điện phù hợp, có giải pháp thông gió và hạn chế bụi xâm nhập.
Bước 4: Thiết kế sơ đồ và thi công tủ điện
Đơn vị thực hiện tiến hành thiết kế sơ đồ động lực, sơ đồ điều khiển, kết nối PLC và các mạch bảo vệ. Dây động lực, dây điều khiển và dây truyền thông cần được đi đúng kỹ thuật để giảm nhiễu.
Bước 5: Cài đặt biến tần cho nhà máy xử lý rác thải và chạy thử
Sau khi hoàn thiện đấu nối, kỹ thuật viên nhập thông số động cơ, thiết lập chế độ điều khiển, thời gian tăng giảm tốc, giới hạn dòng và ngưỡng bảo vệ. Máy cần được chạy thử từ không tải đến có tải. Các thông số dòng điện, tốc độ, mô-men và nhiệt độ được theo dõi để hiệu chỉnh phù hợp.
Bước 6: Kiểm tra các tình huống bất thường
Hệ thống cần được thử nghiệm khi tải tăng, mất tín hiệu, quá nhiệt hoặc xuất hiện nguy cơ kẹt. Chức năng dừng khẩn cấp, cảnh báo lỗi và đảo chiều xử lý kẹt phải được kiểm tra trước khi bàn giao.
Bước 7: Hướng dẫn vận hành và hỗ trợ kỹ thuật
Nhân viên vận hành cần được hướng dẫn cách khởi động, dừng máy, thay đổi tốc độ, đọc mã lỗi và xử lý những cảnh báo cơ bản. Sau khi bàn giao, đơn vị cung cấp nên tiếp tục hỗ trợ kiểm tra thông số, sao lưu chương trình và xử lý sự cố tận nơi. Điều này đặc biệt quan trọng với nhà máy hoạt động liên tục, nơi thời gian dừng máy có thể ảnh hưởng đến toàn bộ quy trình tiếp nhận và xử lý rác.

Ứng dụng biến tần cho nhà máy xử lý rác thải giúp dây chuyền vận hành linh hoạt hơn trước sự thay đổi của nguyên liệu đầu vào. Giải pháp phù hợp có thể hỗ trợ khởi động êm, điều chỉnh tốc độ, kiểm soát mô-men, bảo vệ động cơ và hạn chế tình trạng dừng máy do quá tải. Đối với nhu cầu lắp đặt biến tần cho máy nghiền rác hoặc lựa chọn biến tần máy ép rác, doanh nghiệp cần khảo sát trực tiếp thiết bị thay vì chỉ dựa trên công suất động cơ. Các yếu tố như dòng tải, mô-men khởi động, tần suất kẹt, chu kỳ vận hành và điều kiện môi trường đều phải được tính toán trước khi triển khai. A.S.C Tech chuyên tư vấn giải pháp biến tần KEB, khảo sát hệ thống và hỗ trợ kỹ thuật tận nơi theo nhu cầu vận hành thực tế của từng nhà máy. Việc lựa chọn đúng thiết bị ngay từ đầu sẽ giúp hệ thống hoạt động ổn định, dễ bảo trì và đáp ứng tốt hơn yêu cầu xử lý rác trong thời gian dài. Liên hệ ngay cho chúng tôi qua số Hotline 0917.113.068 để được hỗ trợ nhanh chóng nhé!
